灌注桩的后注浆施工工艺

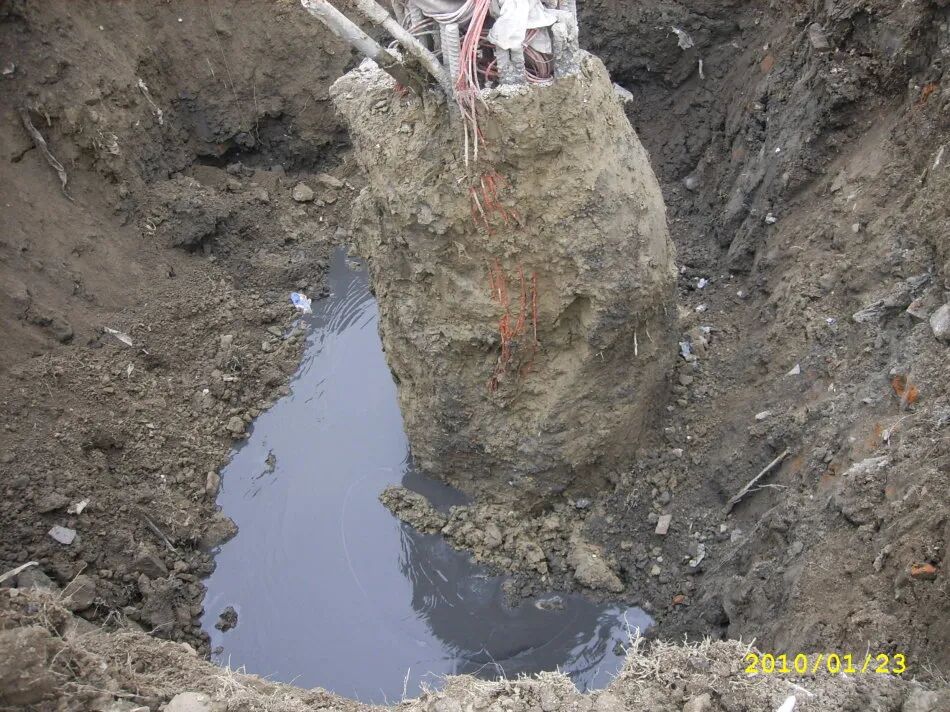

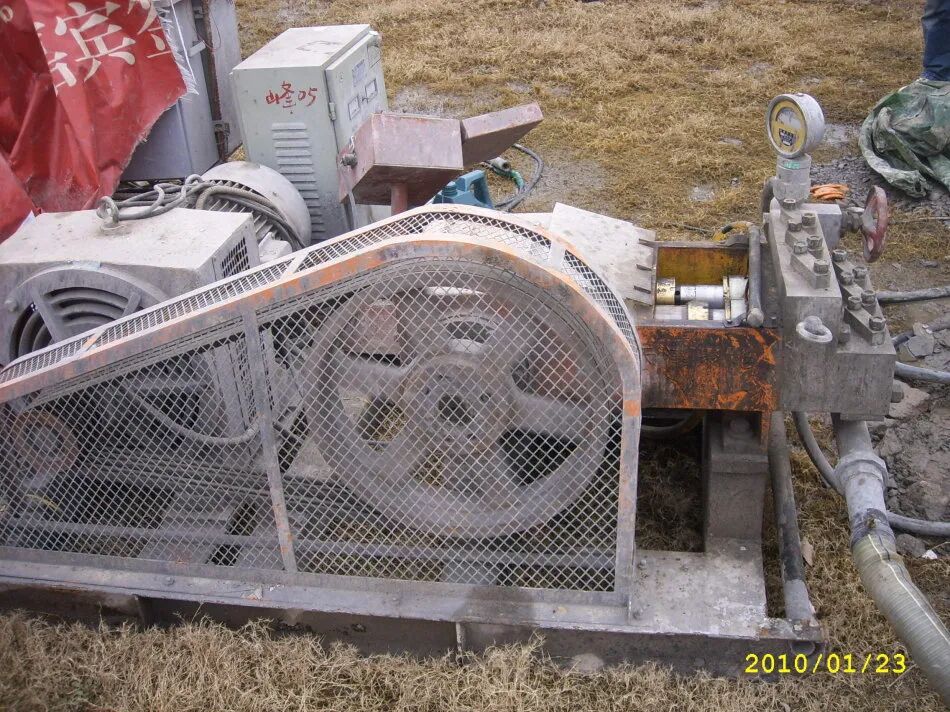

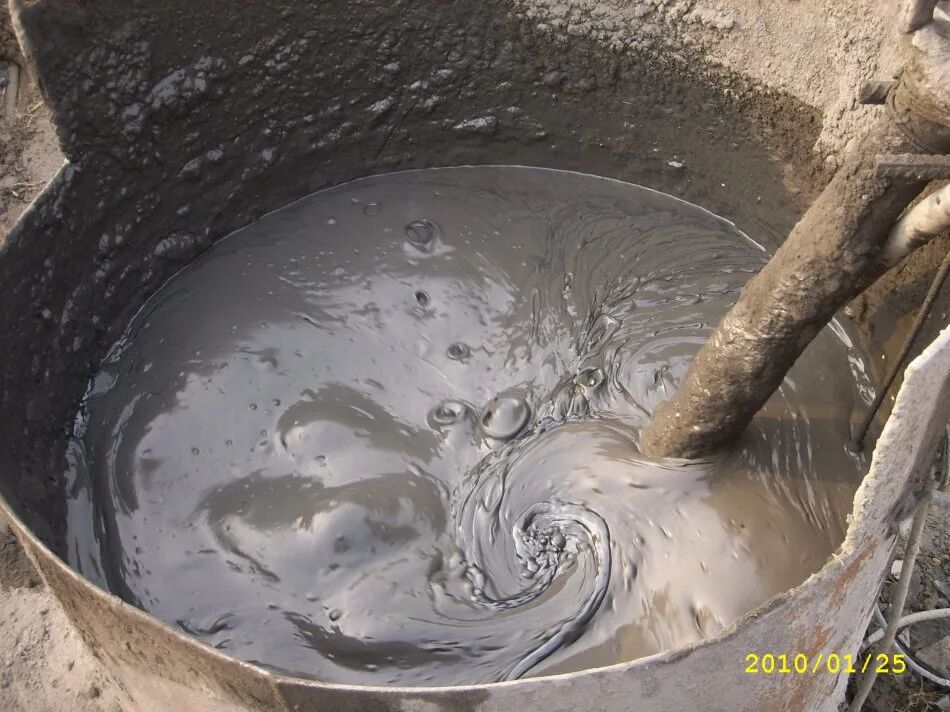

后注浆就是在成桩后在桩身砼达到一定强度时,通过预埋管道用高压泵向桩的某些部位灌注水泥浆,提高局部位置的土体强度。

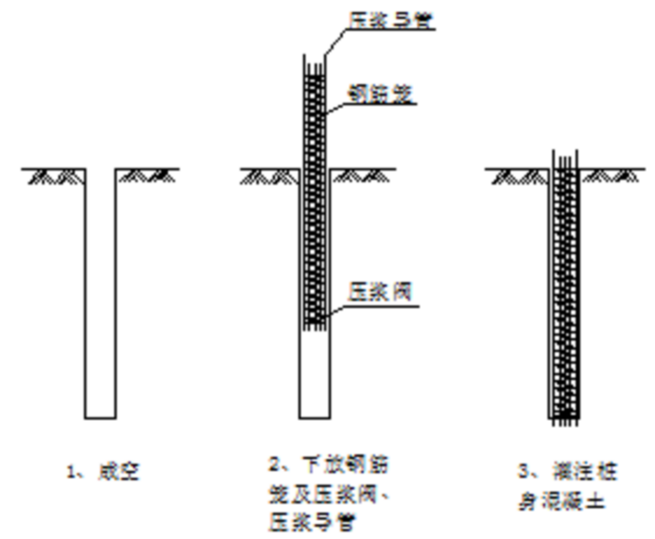

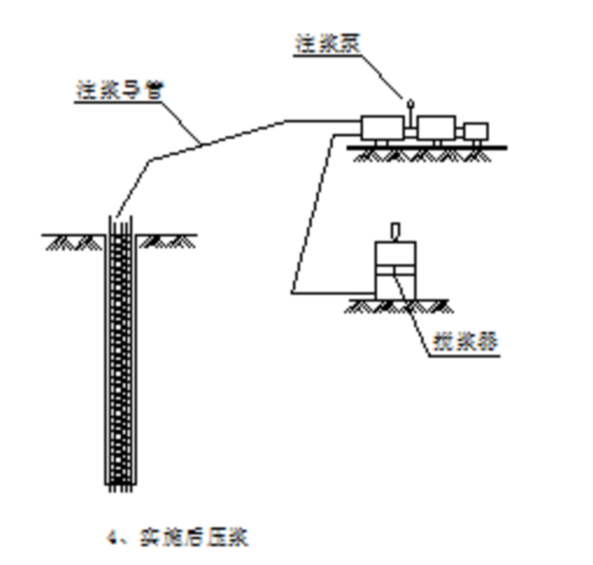

1、施工流程图

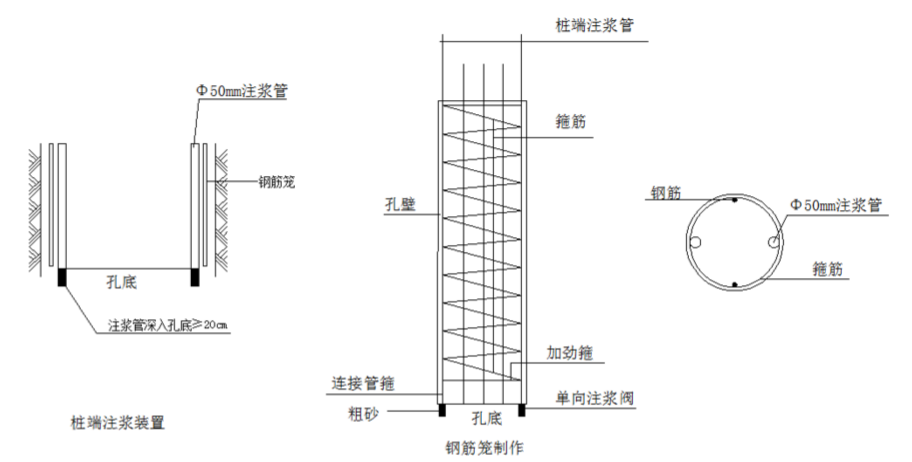

注浆阀及钢筋制作示意图;


目前后注浆有以下几种工艺:

(1)在孔底设置注浆室。采用该工艺时钢筋笼需下到桩底。

(2)灌注桩成孔后,在孔内设置注浆管,注浆管的下端设出浆口,并用胶带或塑料膜包住。出浆口的位置高出孔底30~50cm。灌注砼前先往孔底倒入碎石或块石,使出浆口埋入碎石或块石内,然后再进行砼灌筑。

(3)将注浆管固定在钢筋笼上(钢管或黑铁管),出浆口采用单向截流阀并压入桩底土中30~50cm。由于采用单向截流阀,在进行桩身砼浇注时浆液不会灌入阀内,注浆时浆液也不会回流。

第一种方法工艺复杂,成本高,国内很少使用。

第二种方法主要用于桩底加固,在国内已有过多次实验或使用,但由于工艺过于简单,容易发生出浆口堵塞导致注浆失败。

第三种工艺由于采用单向截流阀作出浆口,注浆成功率可达97%以上,且压力相对稳定,注浆效果显著。
